Ce bulletin d’information n° 2 vous permet de suivre la progression des travaux des pontons de plaisance
Les travaux de remplacement des pontons de plaisance se poursuivent. La fermeture du bassin par le barrage « anti-MES* » a duré une journée (le 05/07) au lieu des deux prévues initialement et a permis le retrait des anciens organes de mouillage et le nettoyage des fonds (retrait des macrodéchets). Parallèlement, les berges ont été reconfigurées.
Planning : Après le déplacement des navires, la reconfiguration des berges, le nettoyage des pontons, le battage des pieux métalliques et la fermeture du bassin voici les nouvelles étapes du chantier :
Début juillet : Les pontons fixes récupérés ont été assemblés, rigidifiés et posés dans le cadre d’une démarche Développement Durable (volet réutilisation de matériaux). Enfin, le platelage (surface) en plastique/bois/bois composite a été remplacé par des éléments neufs.
Mi-juillet : Les corps-morts neufs ont été ensouillés (enfouis). Les chaînes de mouillages et pendilles neuves ont été fixées. Les organes d’amarrage neufs -les bouées et les échelles- ont été installés et les taquets d’amarrage replacés ou remplacés par des neufs.
A partir du 28 juillet : Retour des navires aux linéaires 1 et 2. Le déplacement des navires du linéaire 3 vers les nouveaux pontons ou bouées de mouillage a été anticipé pour permettre le début des travaux sur cette zone.

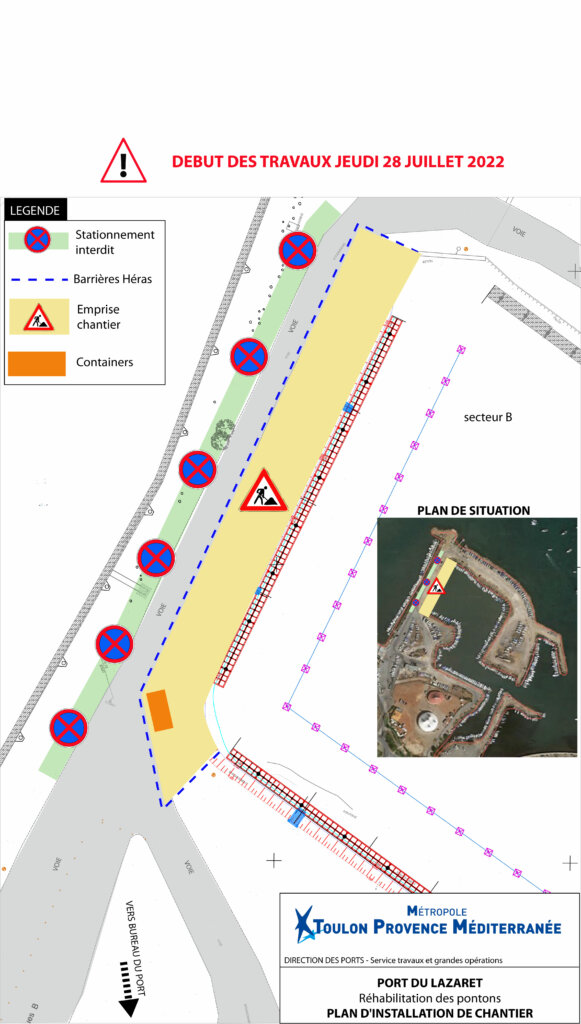

Le 28 juillet : Démarrage de la 2ème phase : linéaire 3.
sous réserves d’intempéries ou autres aléas techniques
Un « Avis aux usagers » sera affiché au Bureau Port du Lazaret
Prochain bulletin – Fin août
* anti Matière En Suspension
