Réhabilitation des pontons de plaisance

Votre bulletin N° 7 pour suivre la progression des travaux du port

Contexte : Après le déplacement des navires, la reconfiguration des berges, le nettoyage des pontons, le « battage» des pieux métalliques, la fermeture du bassin et la réception des linéaires 1, 2, 3, 4, 5, 11 et 6, 7, 8, 9, 10, 12 et 13, voici que débute la dernière étape du chantier.



Livraison du secteur C début avril 2023

  • 3 pieux
  • 48ml de pontons flottant neuf posés
  • 45 mouillages neufs installés
  • 3 échelles et 2 équipements de secours posés sur les linéaires 6 /8 et 9 /10
  • 60 plaquettes de numérotation fixées sur le linéaire 12 et 13
  • Reprise et alignement de la berge







Bon à savoir :

Aménagements de sécurité :

Déplacement d’une bouée de secours en secteur D, pour délimiter le passage de 2 m à 1.50 m de large du ponton



Planning

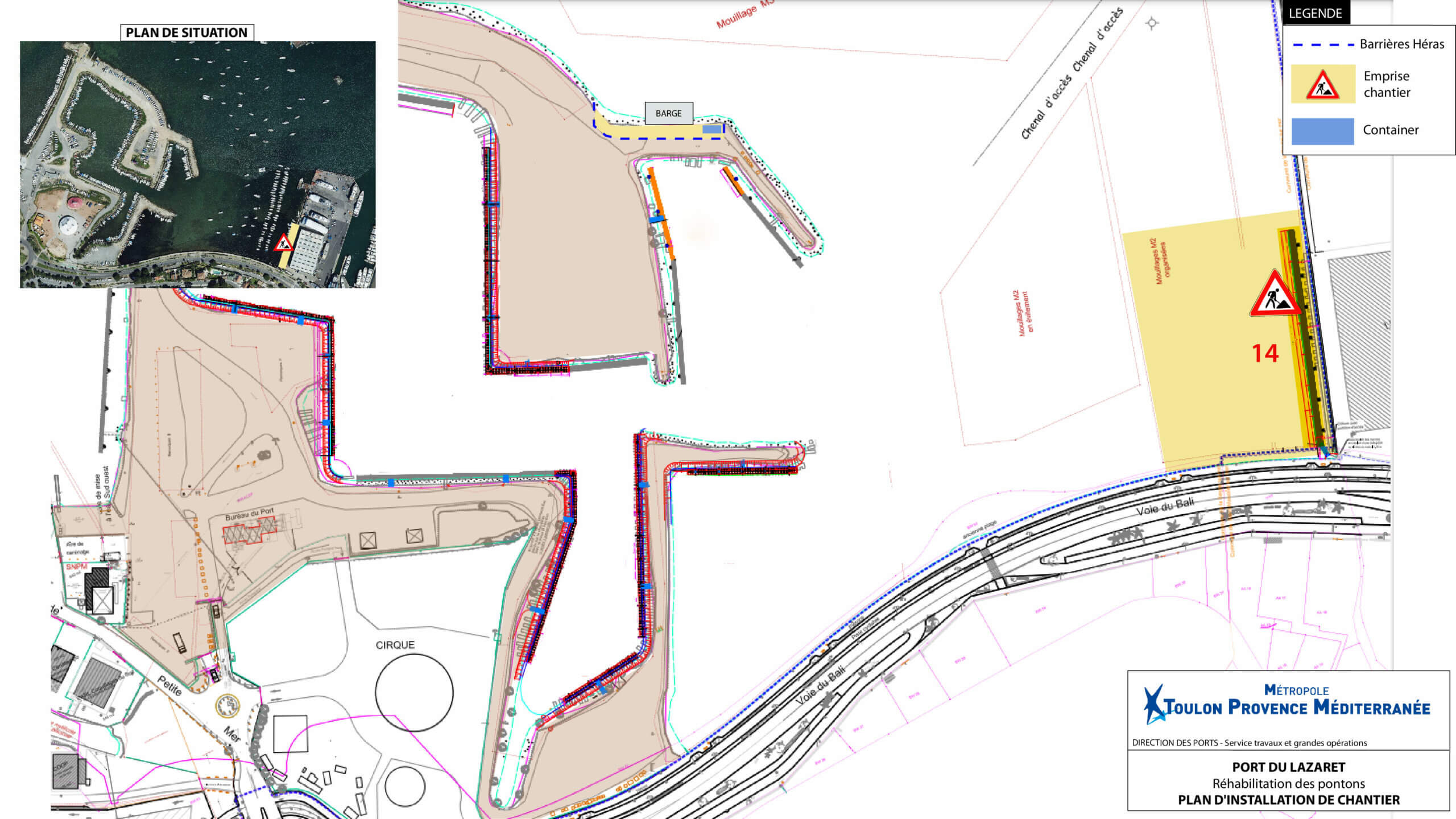

Commencement des travaux du secteur F le 11 avril 2023 (voir plan ci-dessous) pour une durée de 2 mois (sous réserves d’intempéries et autres aléas techniques). Les travaux -en raison du faible fond– seront effectués à l’aide d’une barge sur laquelle sera installée une grue de 90 T.

  • Battage** par vibration de 7 pieux métalliques neufs
  • 84ml de pontons flottants neufs
  • 50 mouillages
  • 3 échelles et 2 équipements de secours posés sur le linéaire 14
  • Installation du filet anti-MES* autour de la zone impactée
  • Reprise des marches en béton et création d’une passerelle avec son portail (pour un accès réservé aux usagers du port).
  • IMS n’a pas d’accès à cette zone



* anti Matière En Suspension

 ** action d’enfoncer un pieu





Un « Avis aux usagers » sera affiché au Bureau du Port du Lazaret

Prochain bulletin – Mai/Juin 2023 (fin du chantier)
